Организация строительной площадки
- Для организации временного электроснабжения на площадку поставлена дизельная электростанция.- Для организации штаба строительства на площадку доставлены временные административно-бытовые помещения.
- Ведутся работы по устройству временного освещения.
- Организована система видеонаблюдения по периметру.

Общестроительные работы

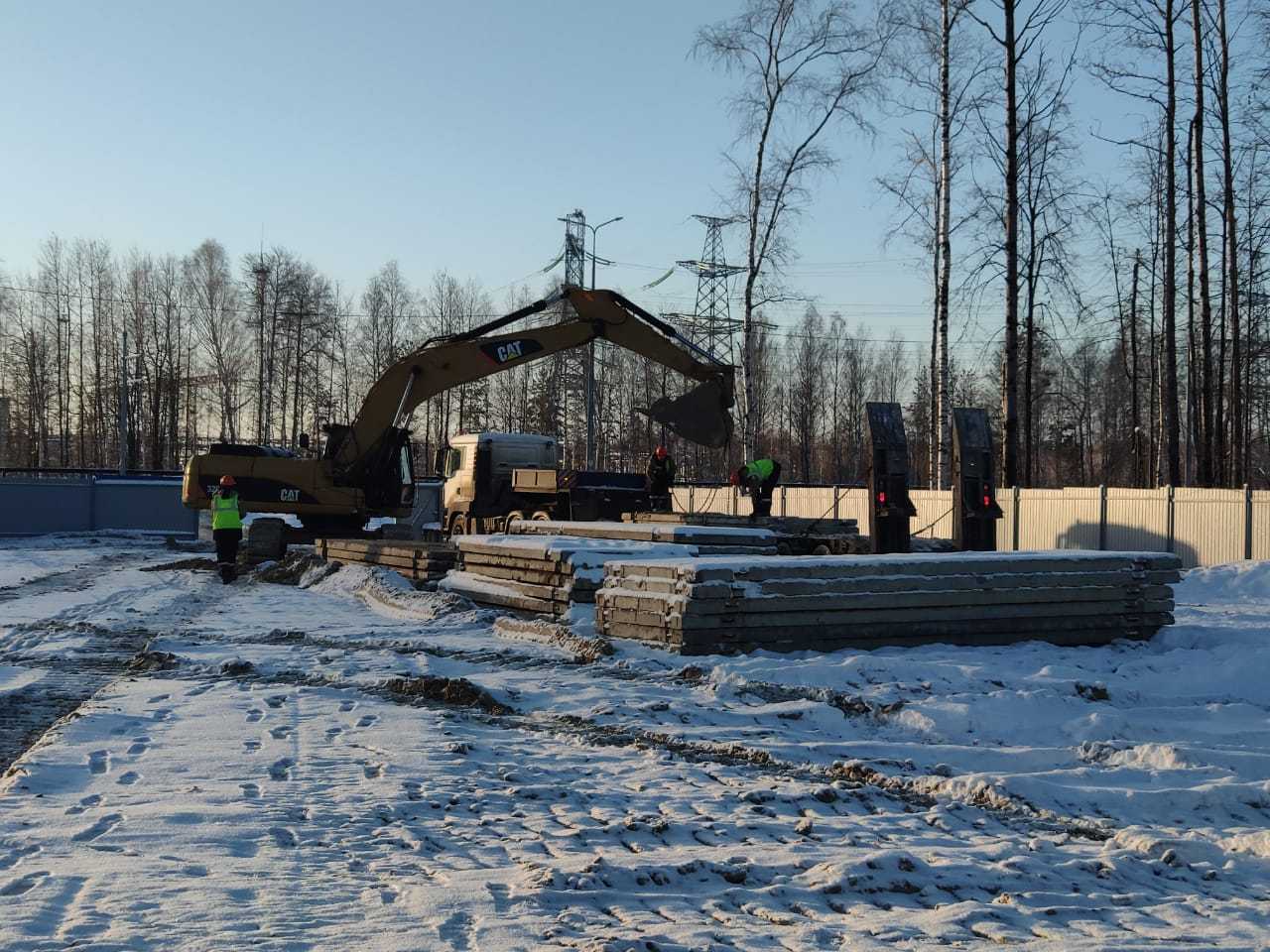

- Ведутся работы по отсыпке площадки до проектных отметок: выполнено 10360 м3.- Ведутся работы по устройству временных проездов из ЖБ плит: уложено 99 плит.
- Выполняются работы по выносу теплосети за площадку строительства.

Строительно-монтажные работы
- Ведутся работы по устройству свай под технологическое оборудование: выполнено 54 шт.- Ведутся работы по устройству свай под кабельную эстакаду: выполнено 50 шт.

Контрольно-пропускной пункт (КПП)

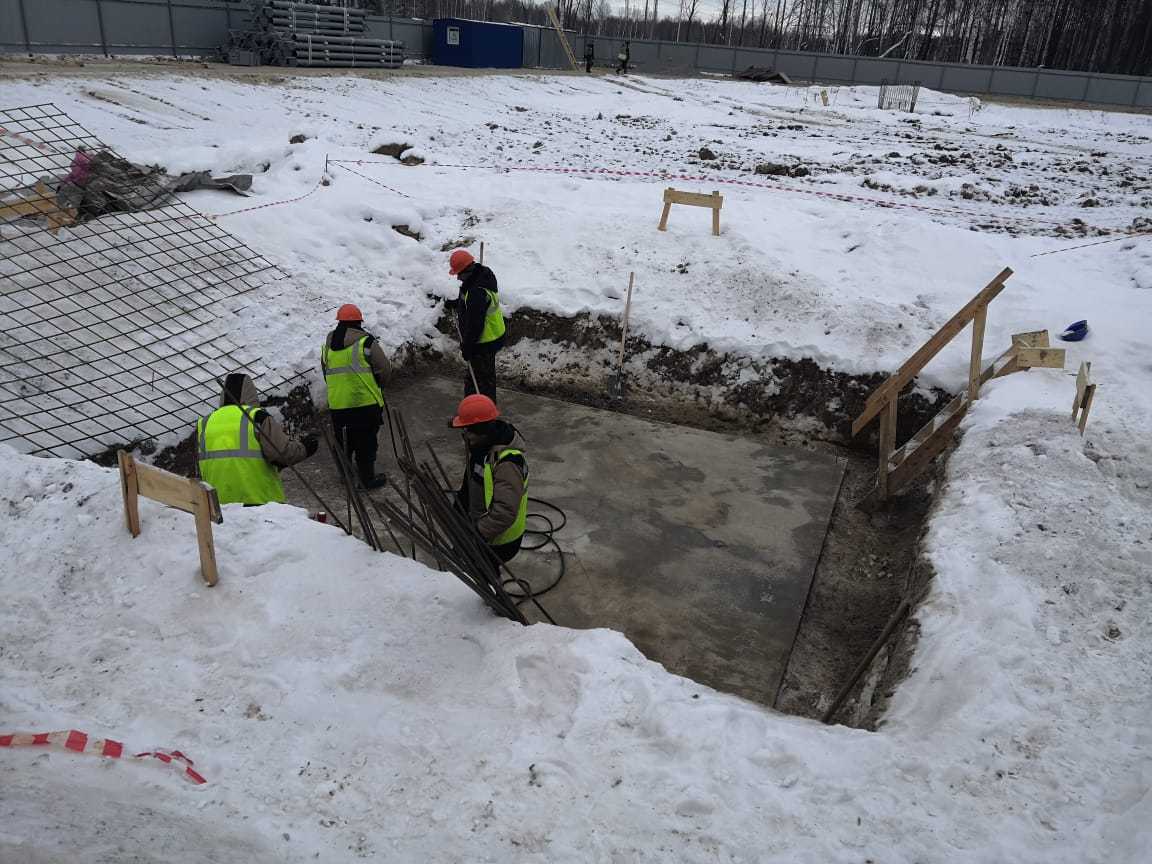

- Выполнена подготовка основания, заливка бетонной подготовки, армирование фундаментной плиты.- Залита фундаментная плита.

Административно-бытовой комплекс (АБК)
- Выполнена разбивка фундаментов.- Разработан котлован для устройства ленточного фундамента.
- Подготовлено основание, залита подбетонка, выполнен армокаркас фундаментной плиты.
Установка азота и воздуха, молниеотводы и мачты освещения
- Выполнена подготовка основания.- Устройство бетонной подготовки.
- Выполнен армокаркас фундаментной плиты.
Сепараторы хранения
- Выполнена установка свай ДУ 426 под оборудование: 16 шт.
